Nouveaux bâtiments
Les mardis 28 et jeudi 30 novembre derniers, élèves, parents et riverains ont été enthousiasmés par le projet de construction dans son ensemble, trouvant que ce dernier s'intégrait bien dans le quartier. Un intérêt particulier a été relevé, à juste titre, par les riverains comme par les parents présents, pour un nombre plus important de places de parking.
Les architectes nous fourniront quelques slides du power point qu'ils ont présenté. Ceux-ci sont téléchargeables au format PDF ci dessous.
Le permis d'urbanisme sera rentré à la Région pour la fin du mois de janvier 2018. Parallèlement à cela, en collaboration avec nos architectes, nous travaillons à la confection du dossier de financement et au cahier de charges afin de désigner un entrepreneur.
Le PO du Collège da Vinci

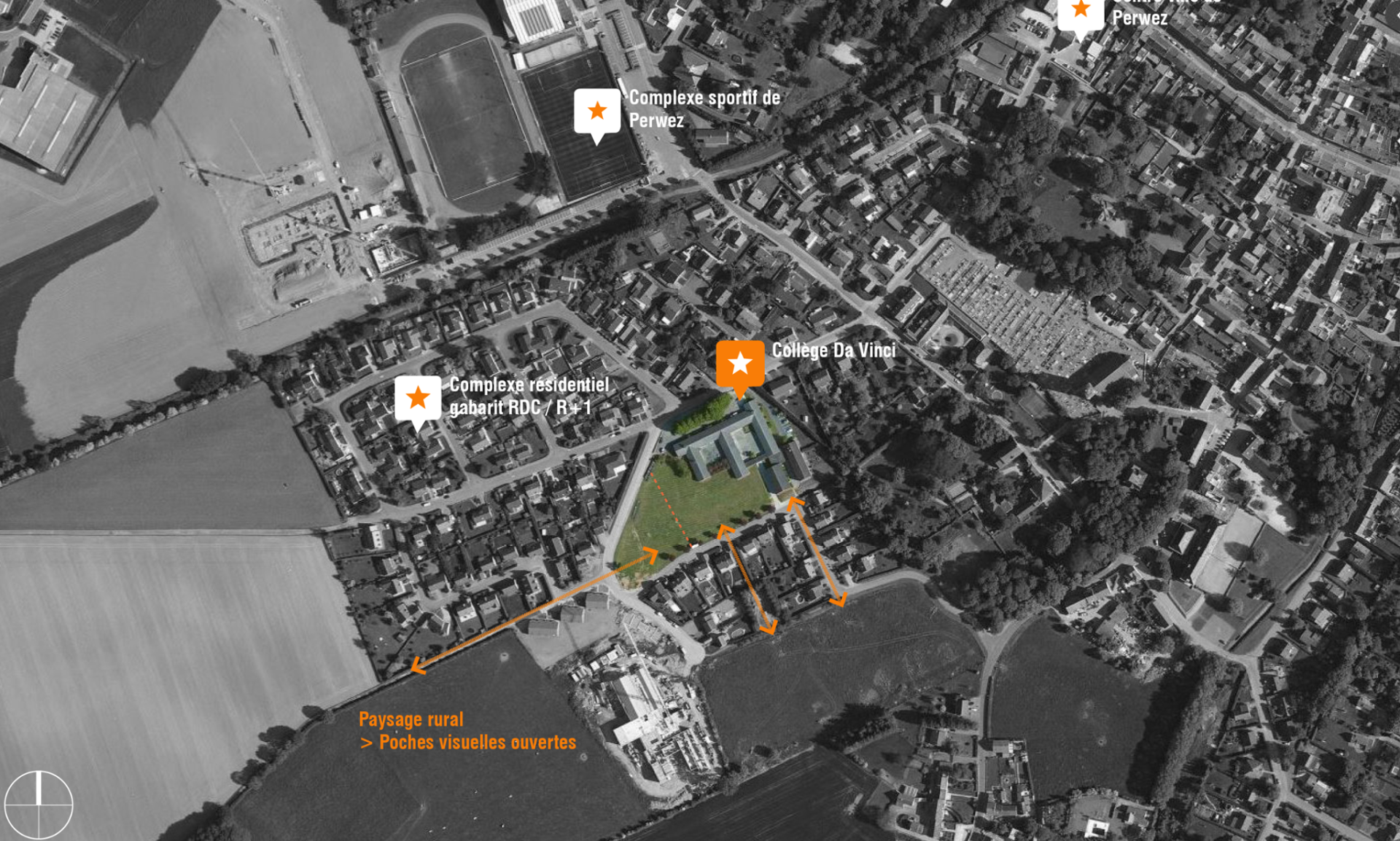

Le quartier

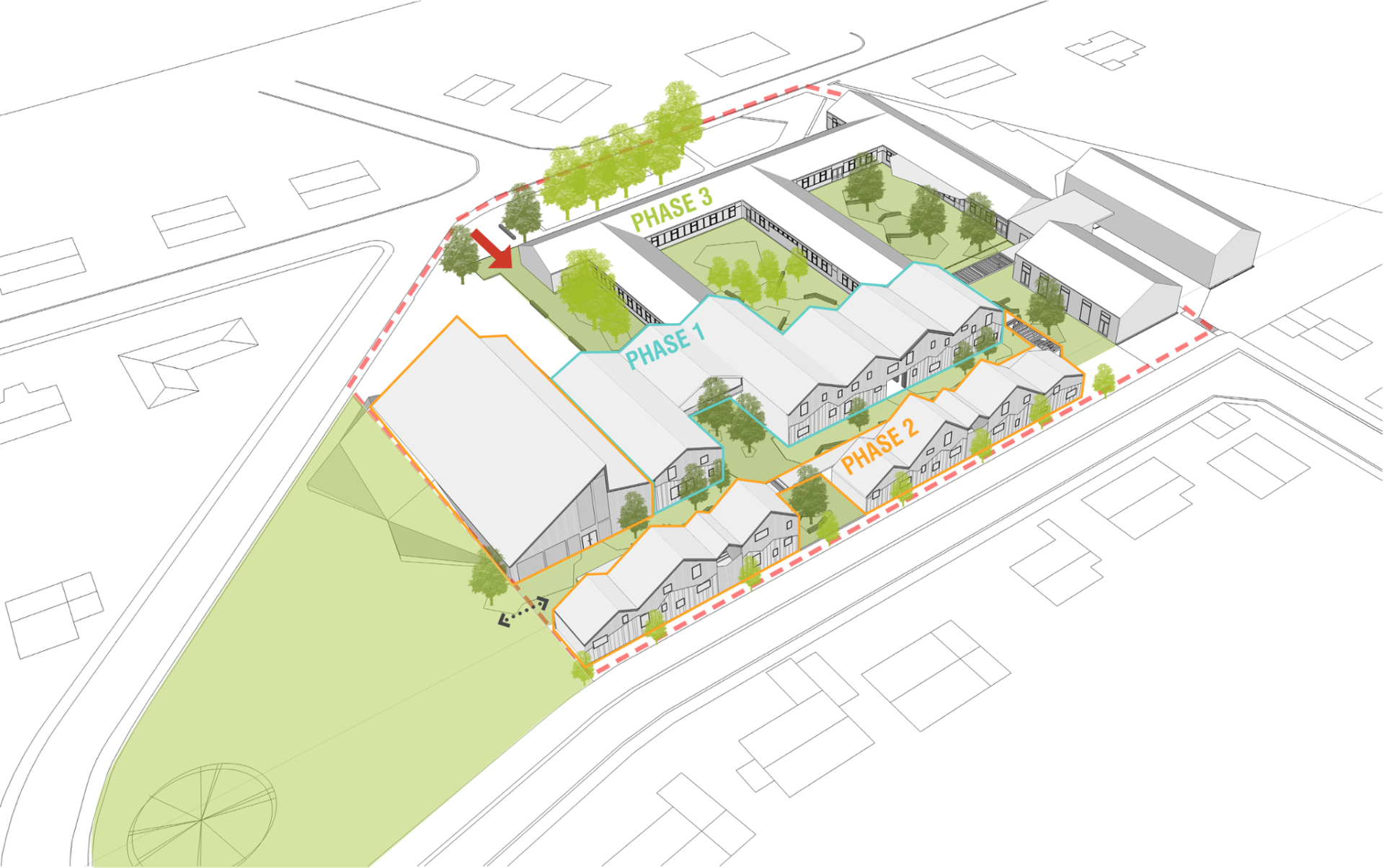

Phasage
01/09/19 >> 31/06/20
Conservation des classes préfabriquées > Création d’une entrée principale (Av. Général Jadot) + allée des Cerisiers > Connexion entre le nouveau et l’existant grâce à une circulation couverte > Implantation des parties communes RDC (accueil, labo, médiathèque, ...) > 10 classes R+1
01/09/19 >> 31/06/20
Implantation des classes supplémentaires > Composition selon les axes structurants et création de l’allée des Bavardages > Coursive couverte pour accèder aux différents pavillons > Construction de la salle de sport
01/09/20 >> 31/06/21
Rénovations légères des bâtiments existants > Réaménagement de cours différenciées mais connectées : - 1. cour Léonardo Da Vinci - 2. cour Socrate - 3. cour des Gourmands > Mise en place d’espaces ludiques et récréatifs avec la participation des étudiants
